大唐國際:鏖戰百日 唱響津門“漁光曲”
來源:大唐國際發電公司
作者:李維超 張越
日期:2024-10-17

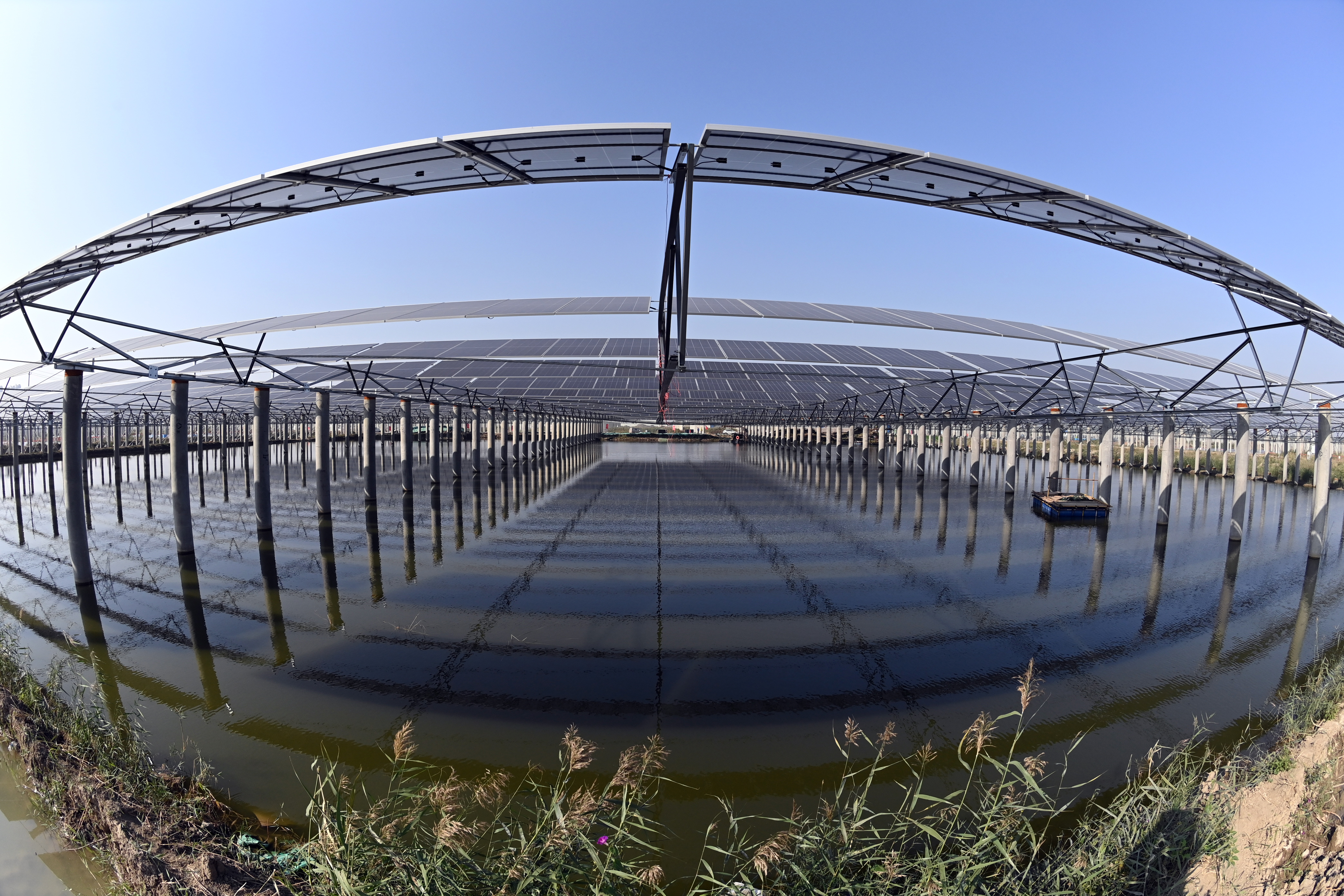

16 DSC_2870.jpg

古渡天津,渤海灣畔。位于寶坻區的大唐里自沽171.6兆瓦漁光互補發電項目熱戰正酣。

浮船巡游水面,車輛穿行阡陌,機械轟鳴,人行匆匆。25000余根直徑600毫米、整高14米的管樁佇立于波光瀲滟的水塘,一眼無邊。部分方陣已架設起銀光閃耀的光伏板;其余如待發的戰士,靜待著最后一道“武裝”。

近日,中國大唐集團有限公司“百日攻堅”行動火熱開展,如東風勁吹、密鼓催征。大唐國際發電股份有限公司進一步掀起提速爭先、攻堅沖刺的熱潮。一首新型光伏擁抱傳統養殖的“漁光新曲”將在不久之后協奏和鳴、悠揚四方。

生態互惠 借光生金

水清岸綠,鷗鷺翔集。潮白河由寶坻入津,蜿蜒近百公里奔流入海。縱橫的河溝和開闊的水域不僅帶來豐富的漁業資源,也為開展集中式光伏提供了絕佳位置——大唐里自沽漁光互補發電項目就在這里生根萌芽。

該項目占地4300余畝,總裝機容量171.6兆瓦,在原有漁塘上建設先進的柔性支架并鋪設光伏板,形成“上可發電、下可養殖”的多能互補新質生態產業。這是中國大唐集團公司和天津市簽署戰略合作協議的首個落地項目,也是集水產養殖、綠色發電、生態旅游于一體的綠色新能源綜合示范項目。項目建成后,每年可產生綠色電能近3億千瓦時,節約標煤8萬噸,減少二氧化碳排放22萬噸、二氧化硫排放1200噸,節能效果顯著。

借光生綠電,靠水求發展。綜合利用陽光、水體等資源,可實現生態和經濟的有機統一,有助于經濟社會可持續發展。“‘漁光互補’開辟了一條綠色低碳、互惠共贏的新路徑,對于企業和地方高質量發展都意義非凡。”大唐國際天津分公司副總經理安凱表示,“這是我們謀劃推進項目時的構想和初衷,也是積極服務京津冀協同發展戰略、踐行‘碳中和、碳達峰’目標的具體實踐。”

逐光之旅注定艱辛。天津分公司領導帶著骨干成員四方奔走,跑手續、促合作、趕進度,夜以繼日闖關奪隘,以不等不靠、主動擔當的作風,攻克了送出線路接入方案競爭激烈、久峙不下等核心難題,僅用半年多時間就取得項目全部支持性文件,在高質量發展的棋盤上落子有聲。

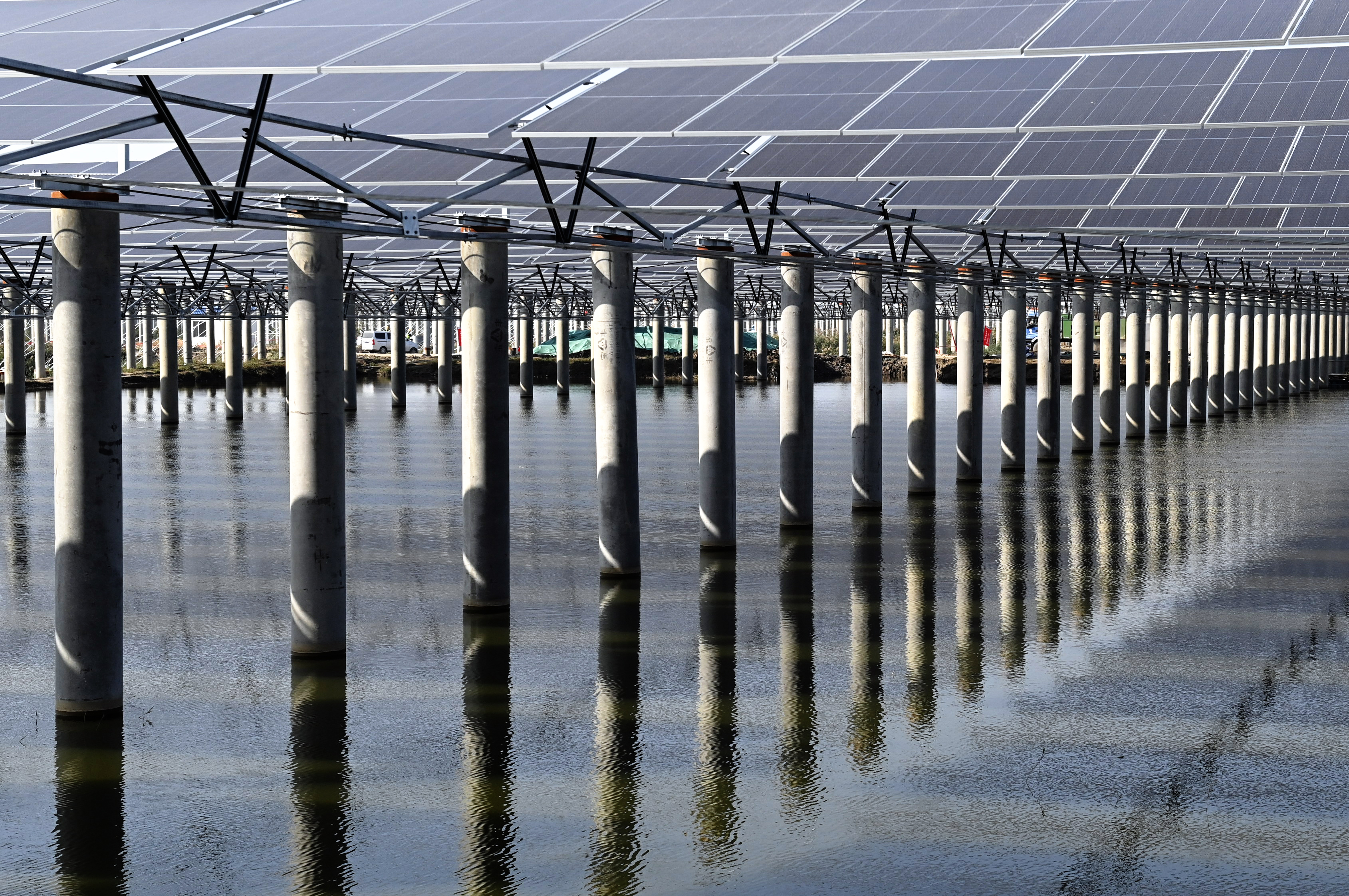

15 DSC_2863.jpg

破殼振翅 羽翼漸豐

3月20日,春分。天津市里自沽農場里掌聲雷動。里自沽漁光互補項目正式開工,并作出12月30日前全容量并網的鄭重承諾。

作為天津市2024年重點開工、寶坻區第一個手續完備并取得送出批復的項目,鋪設目前華北地區規模最大、跨距最大的柔性支架之一,該項目從建設伊始就備受矚目,也倍感壓力。

攻堅克難促發展、深化改革創一流。該項目基建工作由天津分公司和唐山熱電公司合作推進,以創建“四優”工程為目標,始終堅持目標導向、問題導向,牢固樹立極限思維,持續強化憂患意識、危機意識和競爭意識,對照任務、時間、進度組織力量、重點攻堅。

“5月10日,我們打下第一根管樁,克服了地質施工難度大、人手緊缺等問題,僅用4個月時間就完成25218根管樁的施工。這個速度可圈可點。”唐山熱電公司新能源管理部副主任、里自沽項目部經理趙壯說。

在建設過程中,該項目堅持“兩抓兩管”,即抓安全、抓質量,管住人員、管住資金,全面加強安全、質量、進度、生產準備一體化管控。天津分公司加強溝通協調,統籌做好資金管理、物資調度等;唐山熱電公司千里馳援,新能源主管領導及業務骨干駐守一線,深耕組織施工和安全管理。大唐國際工程建設部協調解決設計施工、設備供貨等難題,開展基建安全、防風防汛等專項檢查,促進安全文明施工的規范化、標準化。系統上下高效協同、攻堅克難,如一組緊咬的齒輪運轉不輟,合力推動這支凝結著心血與熱望的綠夢從孵化破殼、到羽翼漸豐。

決戰百日 綠夢將圓

走進項目部會議室,“距全容量并網65天、距項目首并35天”的紅色倒計時分外醒目,兩塊碩大的施工、人員匯總進度白板,細化到日。

國慶首日,中國大唐集團公司黨組書記、董事長鄒磊前往項目建設現場,看望慰問奮戰在項目建設一線的廣大干部職工,要求發揚敢打敢沖、能打勝仗的優良傳統,進一步營造“想干事、能干事、干成事”的工作氛圍,積極投身“百日攻堅”。

大唐國際黨委書記、董事長李凱數次奔赴一線,靠前督導,要求嚴格工期剛性管控、強化精品工程意識,全力以赴攻堅投產目標。

“公司領導用‘無中生有、蔚為壯觀’表示了對項目的肯定,也提出了問題和不足,為我們只爭朝夕、攻堅克難指明了方向、增添了信心。”天津分公司市場開發部副主任羅維強表示。

“沖刺在即,我們進一步精益管理,瞄準癥結、靶向施策,全力打通堵點難點痛點問題,以‘大兵團’作戰、流水化作業,進一步拉緊工程建設全鏈條。”唐山熱電公司副總經理閆際濱說。

唐山熱電公司黨委書記、董事長汪萬紅每日深入現場,抓盯重點、指揮坐鎮。5名經驗豐富的中層干部火速增援項目建設。項目部以關鍵工期節點為目標,倒排每個方陣、每日工作量,形成三級施工進度計劃圖。日調度會升級為一天兩開,對進度找偏差,及時分析研判解決問題。

截至10月16日,在樁基完成率100%的基礎上,錨桿、懸索安裝面迅速鋪展、升壓站建設初具雛形,入場施工人員增加一倍以上,設備進場速度明顯加快,各項工作均取得顯著進展。

銀甲向陽鋪列,魚蝦自在遨游,綠電穩送、水波泛金……一幅綠電與民生和諧共依的畫卷,正在無數次的斡旋協調和輾轉跋涉中、無數日的夙興夜寐和堅守奉獻中,漸成實景。而夢圓之日遠非止步之時,在京津冀一體化和綠色低碳發展的時代大潮下,這方熱土還有更多未來值得期待。
